Opdrachtgever voor deze opdracht is HEBEMA II b.v. HEBEMA II b.v. wordt vertegenwoordigd door drie aandeelhouders. Op deze locatie wordt een distributiecentrum gerealiseerd van 113.700m2 BVO.
Alhoewel in omvang dit niet ons grootste project ooit is, is dit het wel in opdrachtwaarde.
Contract tekenen
07.042025
Vandaag tekenden Hendrik Roozen en Ferry Verstappen namens Van der Heijden bouwbedrijf de turn-key aannemingsovereenkomst.
Wij hebben de opdracht gegund gekregen op basis van ons gedegen voorwerk. Een gefundeerde prijs, de open en transparante aanpak en communicatie met de opdrachtgevers. De opdrachtgevers herkenden veel in het spreken van dezelfde taal en het delen van hetzelfde DNA.

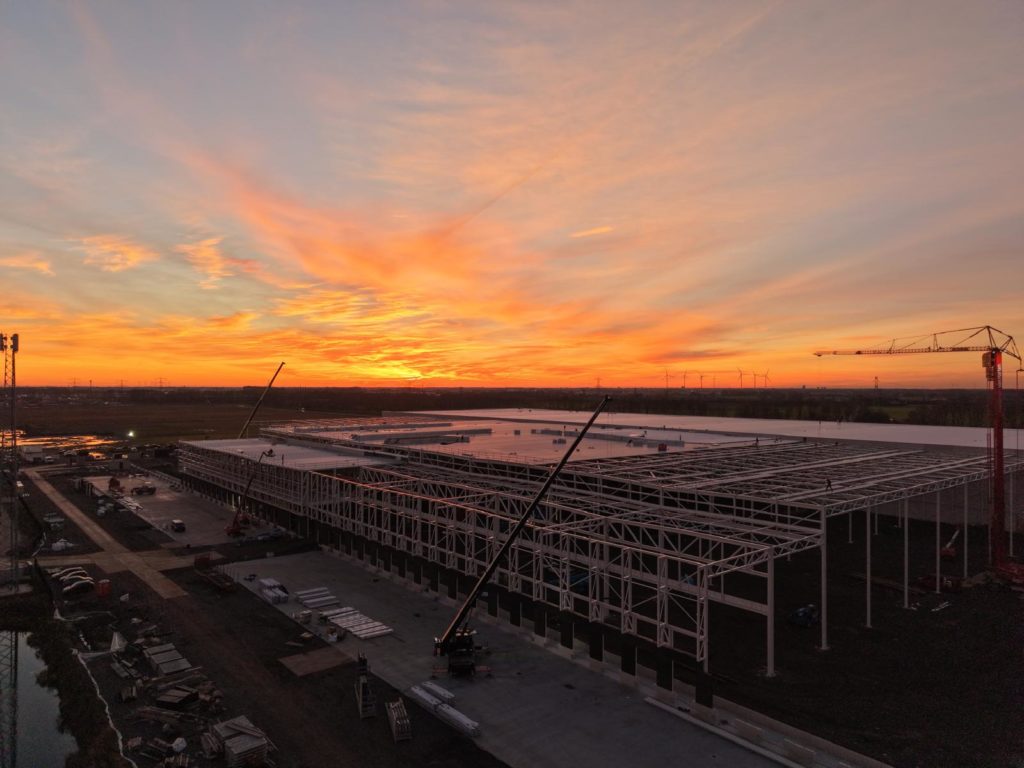

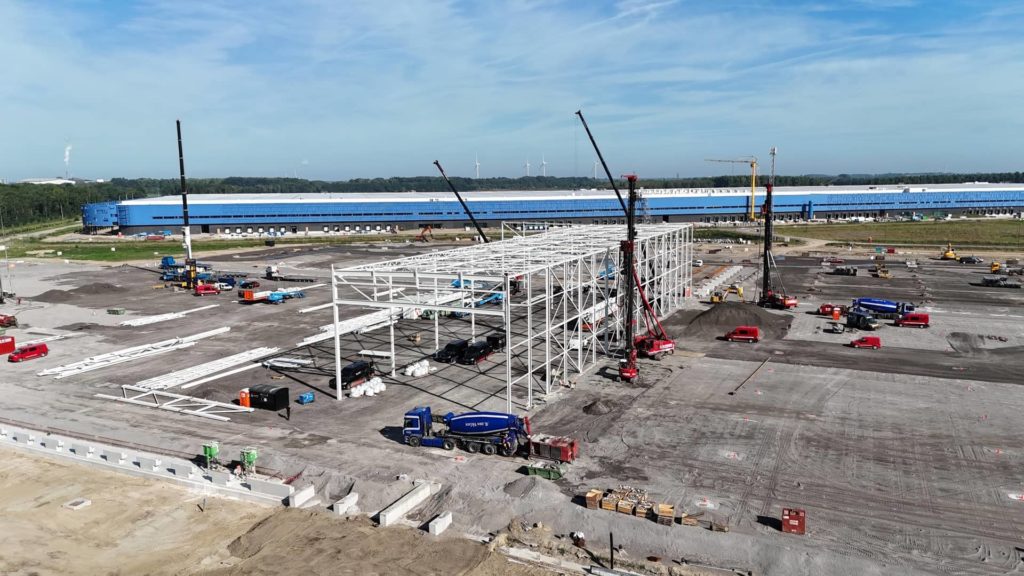

De bouw van ons project krijgt steeds meer vorm: de eerste stalen constructies zijn inmiddels geplaatst. Staal maakt het mogelijk om op een lichte en slanke manier te bouwen, waardoor we minder zware funderingen nodig hebben. Dankzij de ruime overspanning van 24 meter tussen de kolommen ontstaat er een open en flexibele hal, die straks optimaal ingericht kan worden.

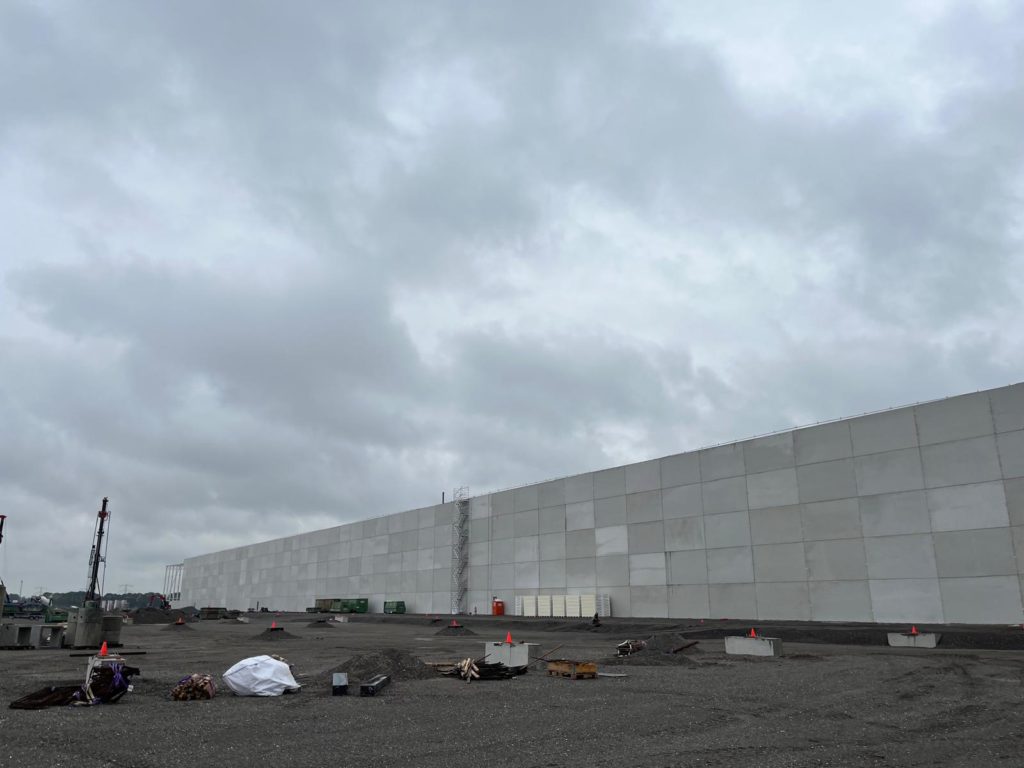

Op onze bouwplaats zijn de werkzaamheden inmiddels weer een stap verder gevorderd. Een groot deel van de dakbedekking is al geplaatst, waardoor het gebouw steeds meer zijn vorm krijgt. Dit is een belangrijke mijlpaal, omdat het dak niet alleen bescherming biedt tegen de weersomstandigheden, maar ook de voortgang aan de binnenzijde van het project mogelijk maakt.
Vanaf de week van 27 oktober zijn we gestart met het storten van de kantoorvloeren aan de zuidzijde van het gebouw, aan de kant van de Lapdijk. Aan deze zijde bevinden zich twee kantoorruimtes: één aan de linker- en één aan de rechterzijde van het gebouw.
Na de kantoorvloeren volgen de vloeren in de warehouses. Dit gebeurt vanaf week 45, wanneer de zogeheten voorstort plaatsvindt en we ook beginnen met het realiseren van de ‘supervlakke vloer’.
Benieuwd hoe het maken van zo’n vloer precies gaat? Bij dit bericht zie je een korte video vanuit het project DC Rokus City Terminal. En via de Lees meer, vind je nog meer informatie over dit proces.
Op dit moment overlappen veel werkzaamheden elkaar, zoals de vloeren, de wanden en installatiewerkzaamheden.
Dat is een bewuste keuze: omdat het gebouw zo groot is, plannen we de werkzaamheden zo efficiënt mogelijk. Door verschillende fases tegelijkertijd te laten plaatsvinden, kunnen we de bouwtijd verkorten zonder de kwaliteit uit het oog te verliezen.
Wij hebben de opdracht gegund gekregen op basis van onze gedegen voorwerk. Een gefundeerde prijs, de open en transparante aanpak en communicatie met de opdrachtgevers. De opdrachtgevers herkenden veel in het spreken van dezelfde taal en het delen van hetzelfde DNA.
